Pembangunan Jembatan Beton di Harau Capai Progres 74 Persen
Progres Pembangunan Jembatan Beton di Harau Tembus 74 Persen
Plat Merah – Hingga Minggu (5/7/2026), pembangunan jembatan beton di Jorong Padang Rantang, Nagari Koto Tuo, Kecamatan Harau, Kabupaten Lima Puluh Kota, mencapai 74 persen progres. Proyek yang dimulai sejak 8 Juni 2026 ini ditargetkan selesai pada 13 Juli 2026. Kepala Dinas Pekerjaan Umum dan Penataan Ruang (DPU-PR) Kabupaten Lima Puluh Kota, Irwan Saputra, menyatakan bahwa sinergi antara TNI dan masyarakat menjadi kunci percepatan pembangunan.
Kronologi Pembangunan Jembatan Harau
| Tanggal | Kegiatan Utama |
|---|---|
| 8 Juni 2026 | Pembukaan proyek dengan persiapan material dan alat berat |
| 15-30 Juni 2026 | Pembangunan fondasi dan tiang pancang |
| 1-20 Juli 2026 | Pelebaran jembatan dan pekerjaan plester tangan |
| 21-25 Juli 2026 | Penimbunan pangkal jembatan |
| 26 Juli 2026 | Inspeksi akhir oleh DPU dan Balai Besar Wilayah Sungai |
Keterlibatan TNI dan Gotong Royong Masyarakat

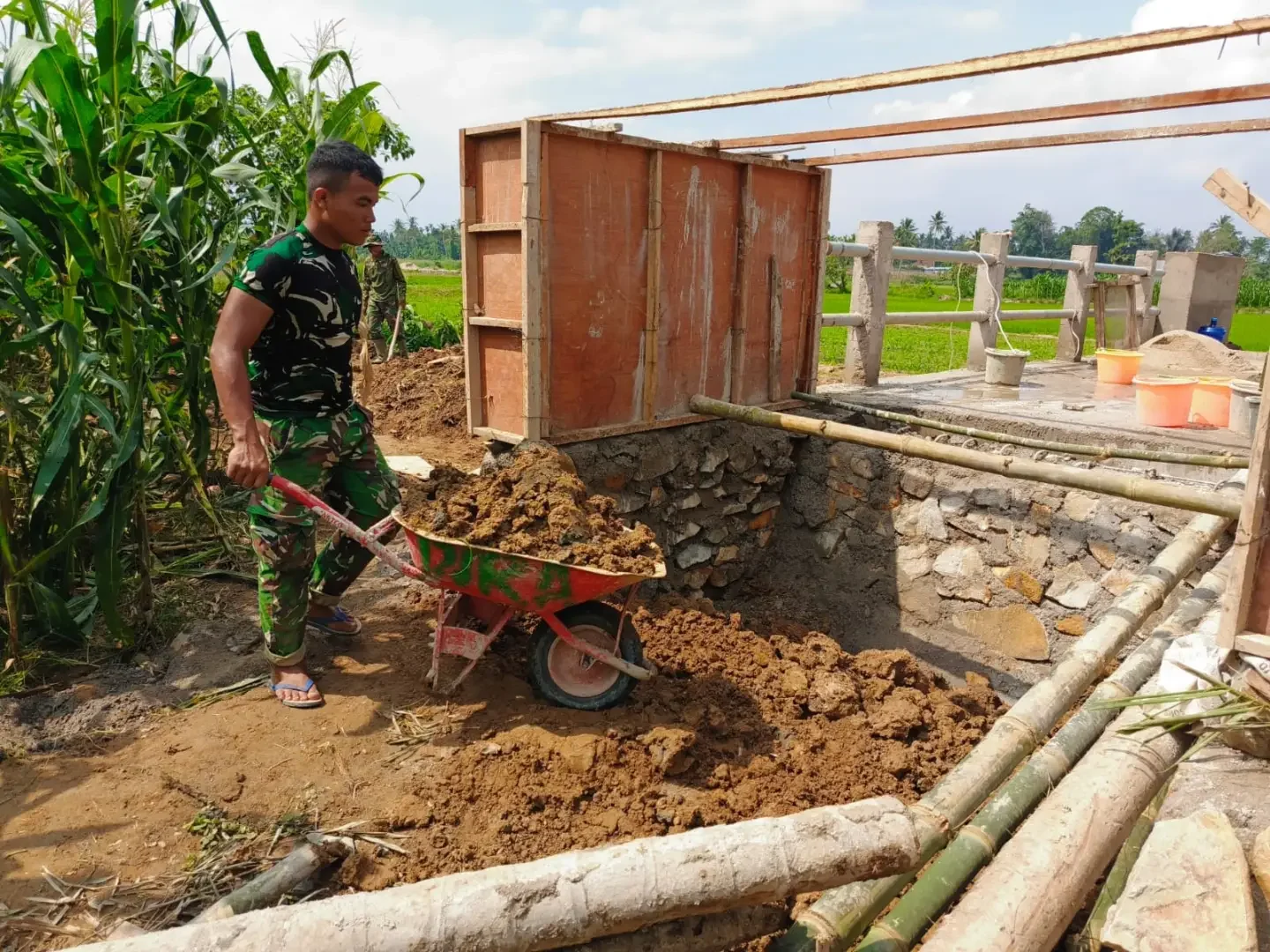

Pengerjaan proyek melibatkan personel Yonif TP 951 dan Babinsa Kodim 030650 Kota, serta dukungan penuh masyarakat setempat. Komandan Yonif TP 951, Letkol Rizal, menekankan pentingnya kolaborasi antara TNI dan warga dalam mempercepat progres. “Dengan gotong royong, kami bisa menyelesaikan proyek tepat waktu meski medan cukup menantang,” ujarnya. Sebanyak 150 warga Nagari Koto Tuo ikut membantu penimbunan dan pembersihan area kerja.
Dampak Strategis Jembatan Harau
Kehadiran jembatan ini diharapkan mengatasi masalah transportasi yang selama ini menghambat perkembangan warga Nagari Koto Tuo. Berikut dampak potensial yang diantisipasi:
- Meningkatkan aksesibilitas ke pasar desa dan jalan utama
- Mempercepat distribusi hasil pertanian ke pasar regional
- Memudahkan layanan kesehatan dan pendidikan
- Mendorong investasi di sektor agrikultur
Analisis Ekonomi Lokal
| Komoditas | Volume Produksi (Ton) | Nilai Ekspor (Rp) |
|---|---|---|
| Padi | 2.500 | 1,2 miliar |
| Kakao | 800 | 600 juta |
| Kopi Arabika | 300 | 350 juta |
Dengan akses yang lebih lancar, Badan Usaha Milik Desa (BUMDes) Nagari Koto Tuo optimistis bisa menaikkan pendapatan 15-20 persen dalam dua tahun ke depan.
Tantangan dan Solusi
Proyek ini sempat menghadapi tantangan geografis karena lokasi jembatan berbatasan dengan sungai berarus deras. Solusi yang diadopsi:
- Pembuatan tiang pancang dengan diameter 50 cm untuk ketahanan maksimal
- Penggunaan beton bertulang kelas K-350
- Pasangan batu kali sebagai pelindung aliran sungai
Perspektif Masyarakat
“Dulu, musim hujan jalan rusak, hasil pertanian terendam. Dengan jembatan ini, kami yakin bisa mengekspor kopi ke Palembang,” kata Bapak Amin, petani setempat. Namun, beberapa warga menyuarakan harapan agar pemerintah juga membangun jalan penghubung ke kota terdekat.
Dengan progres 74 persen, pihak kontraktor PT Adhi Karya (Persero) Tbk. berkomitmen memastikan proyek selesai sesuai target. Kepala Balai Besar Wilayah Sungai Sumatera V, Dr. Indra Sakti, menyatakan jembatan ini akan menjawab tuntutan pembangunan infrastruktur di kawasan pesisir barat Sumatera.
Artikel ini dipublikasikan oleh Plat Merah.
