Kerap Diterobos Pengendara, Proyek Jalan TAA Kejar Target Rampung Agustus

Kerap Diterobos Pengendara, Proyek Jalan TAA Kejar Target Rampung Agustus

Latar Belakang Strategis Jalur TAA

Plat Merah – Jalur Tanjung Api-Api (TAA) merupakan salah satu koridor logistik vital di Sumatera Selatan yang menghubungkan pelabuhan utama Palembang dengan wilayah industri di Kabupaten Banyuasin. Proyek perbaikan jalan ini merupakan bagian dari rencana pemerintah untuk menggenjot kapasitas distribusi barang di kawasan poros timur Sumatera. Dengan panjang total 20 kilometer, jalan ini akan menjadi penggerak utama ekonomi daerah setelah direhabilitasi sepenuhnya.

Kronologi Progres Proyek

SegmenStatusProgresTarget Selesai
Segmen 1-4 (STA 0-4)Rampung100%Mei 2026
Segmen 5-10 (STA 5-10)Progresif82%Agustus 2026

Analisis Kendala Utama

  • Kepadatan Lalu Lintas: Volume kendaraan berat (truck) mencapai 1.200 unit/hari di zona konstruksi, menghambat mobilisasi alat berat.
  • Penyimpangan Pengemudi: 15-20 kali/minggu laporan pembatas beton digeser oleh pengendara, terutama di malam hari.
  • Pengaruh Cuaca: Meski musim hujan tidak intensif, 2-3 kali penundaan terjadi akibat curah hujan tiba-tiba.

Implikasi Teknis untuk Kualitas Jalan

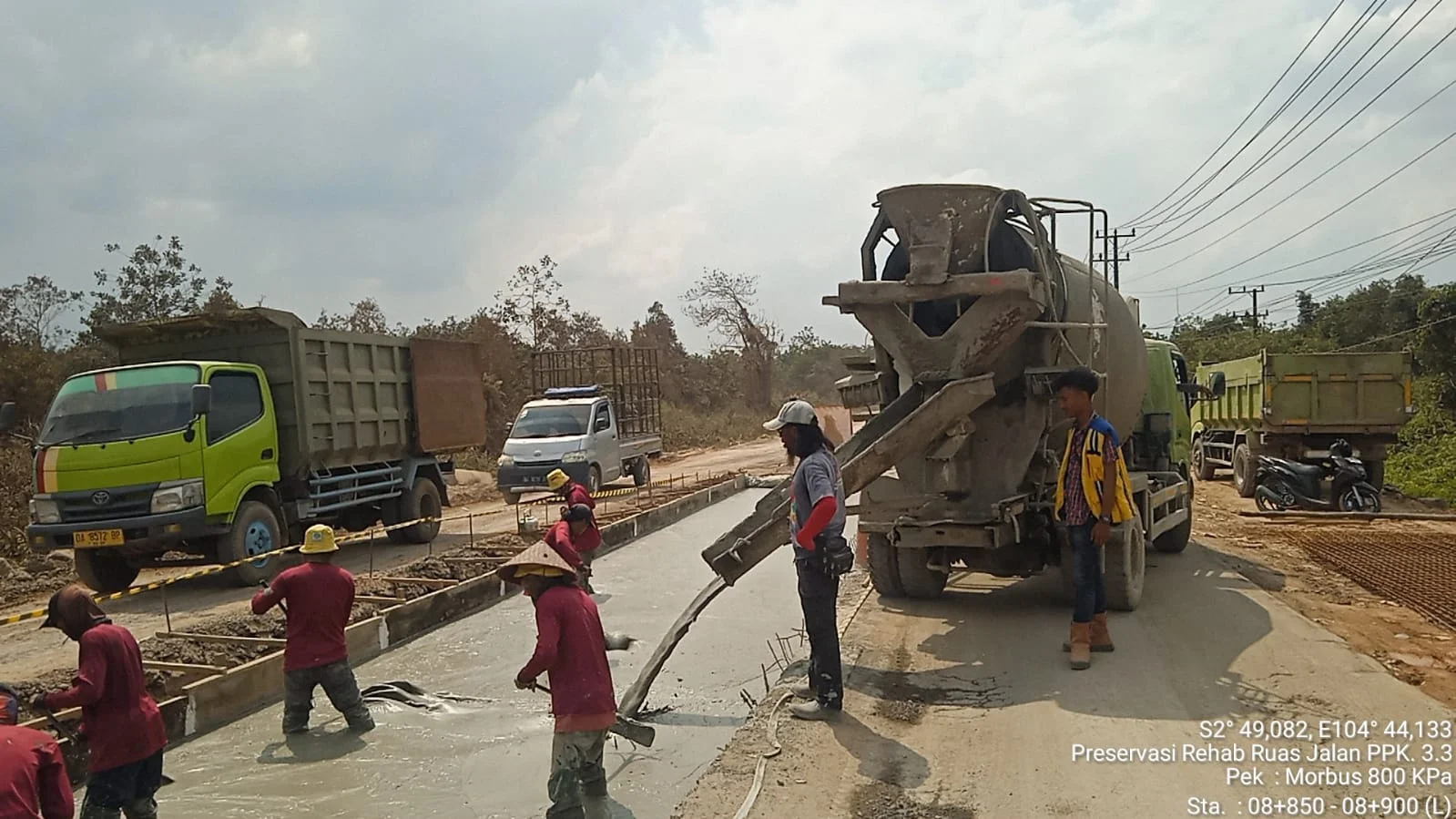

Proses perbaikan menggunakan metode rigid beton kelas K-750 dengan ketebalan 25 cm. Berdasarkan data laboratorium, konstruksi jalan yang melintas di bawah umur 21 hari mengurangi daya tahan struktur hingga 30%. Dampaknya:

  1. Retak mikroskopis di permukaan beton yang mempercepat kerusakan akibat perubahan suhu.
  2. Peningkatan risiko gesekan aspal dengan lapisan beton belum matang.
  3. Kebutuhan biaya perawatan tambahan hingga 15% dari total anggaran.

Langkah Pemerintah dan Stakeholder

Camelia Nazir, PPK 3.3 Satker PJN III Sumsel, mengungkapkan strategi baru untuk mengatasi tantangan:

  • Pemasangan CCTV 24/7 di 6 titik rawan penyimpangan.
  • Kerja sama dengan kepolisian untuk patroli rutin di malam hari.
  • Penggunaan bahan barrier berlabel QR code untuk memudahkan pelacakan kerusakan.

Dampak Ekonomi dan Sosial

Proyek ini berpotensi meningkatkan kapasitas angkutan logistik dari 800.000 ton/tahun menjadi 1,2 juta ton/tahun. Namun, hambatan saat ini berisiko:

  • Penundaan 2-3 minggu menyebabkan keterlambatan distribusi 150.000 ton barang per bulan.
  • Penurunan kepercayaan investor terhadap kualitas infrastruktur daerah.
  • Kenaikan biaya operasional transportasi sektor pertambangan hingga 7%.

Rekomendasi Ahli

Prof. Andi Wijaya, pakar transportasi ITS, menyarankan:

“Solusi jangka panjang harus mencakup desain jalan yang lebih tahan terhadap lalu lintas berat, serta edukasi masyarakat melalui program berbasis komunitas. Pemerintah juga perlu mengkaji ulang sistem anggaran proyek agar bisa mencakup risiko operasional.”

Dengan sisa waktu 10 hari hingga target Agustus, Camelia memastikan progres akan dipantau harian. “Kami akan kerja ekstra untuk memastikan setiap meter jalan memenuhi standar nasional,” tegasnya sambil menunjukkan laporan inspeksi terkini yang menunjukkan 94% kepatuhan kontraktor terhadap spesifikasi teknis.
